玻璃钢烟囱系列技术 速报4:玻璃钢烟囱的快速加工技术获得持续稳定的生产验证
在前面2期《玻璃钢烟囱系列技术 速报》中,笔者向大家介绍了我院研制的玻璃钢烟囱快速加工技术,已进入到单节玻璃钢烟囱加工时间,降至1.5天/节的快讯,有些读者不免会提出疑问:该技术在短短的1~2节玻璃钢烟囱的加工中,可以达到,是否具有可持续性?
在此,笔者可以负责任地告诉大家:完全没有必要有此担心:自《速报1》发布我院在第三个项目上进行玻璃钢烟囱快速加工技术的应用成功以来,尽管该次的加工商完全没有快速加工的基本技术储备,但是,在我院现场技术服务人员的指导下,没有改变加工商的加工装备、没有调整加工商的树脂配方,已获得18天加工完成9节玻璃钢烟囱段的加工业绩:内径7.5m、壁厚17~22mm、单节长度6.0m!
有人会问:这不是平均2天/节的加工速度吗?
此言差矣:该项目的所在地,夏季经常下雨,我们的加工,必须满足
《烟囱设计规范》(GB 50051-2013)“第九章 玻璃钢烟囱”中明确规定的环境条件:
a. 环境温度宜为15~30℃,所有材料和设备温度应高于空气露点温度3℃;当环境温度低于+10℃时,应采取加热保温措施,并严禁用明火或蒸汽直接加热。
b. 原材料使用时的温度不应低于环境温度。
c. 环境相对湿度≤80%;
因此,有部分时间,环境条件不达标,只能暂停加工了。
其中,快的3节,已经达到1天/节(36小时/节),这一当今快的玻璃钢烟囱加工速度纪录,诞生了!笔者在《速报 2》的预言,得到了验证!

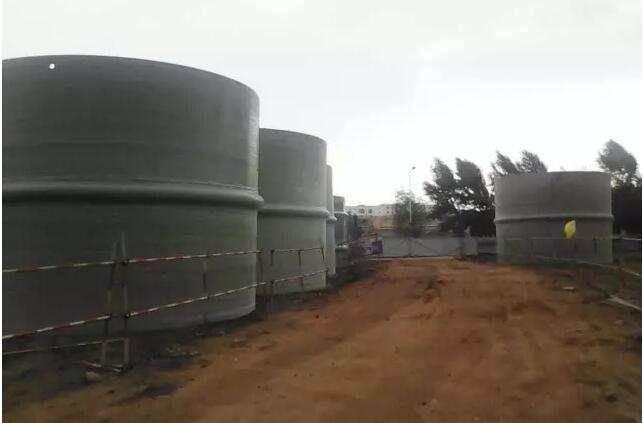

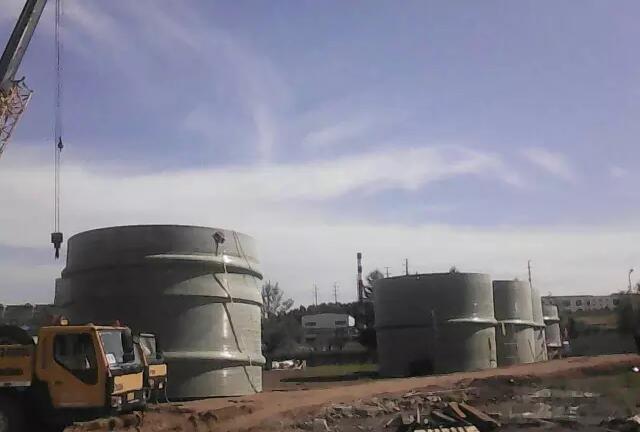

下面这些玻璃钢烟囱段的照片,即可证明我们的快速加工成果(有图有真相):






更多信息请关注复材网www.cnfrp.com
在此,笔者可以负责任地告诉大家:完全没有必要有此担心:自《速报1》发布我院在第三个项目上进行玻璃钢烟囱快速加工技术的应用成功以来,尽管该次的加工商完全没有快速加工的基本技术储备,但是,在我院现场技术服务人员的指导下,没有改变加工商的加工装备、没有调整加工商的树脂配方,已获得18天加工完成9节玻璃钢烟囱段的加工业绩:内径7.5m、壁厚17~22mm、单节长度6.0m!
有人会问:这不是平均2天/节的加工速度吗?
此言差矣:该项目的所在地,夏季经常下雨,我们的加工,必须满足
《烟囱设计规范》(GB 50051-2013)“第九章 玻璃钢烟囱”中明确规定的环境条件:
a. 环境温度宜为15~30℃,所有材料和设备温度应高于空气露点温度3℃;当环境温度低于+10℃时,应采取加热保温措施,并严禁用明火或蒸汽直接加热。
b. 原材料使用时的温度不应低于环境温度。
c. 环境相对湿度≤80%;
因此,有部分时间,环境条件不达标,只能暂停加工了。
其中,快的3节,已经达到1天/节(36小时/节),这一当今快的玻璃钢烟囱加工速度纪录,诞生了!笔者在《速报 2》的预言,得到了验证!
下面这些玻璃钢烟囱段的照片,即可证明我们的快速加工成果(有图有真相):






更多信息请关注复材网www.cnfrp.com
