玻璃钢烟囱系列技术 速报3:单节FRP烟囱的缠绕加工周期进入16h内

  【摘要】在前一期速报中,玻璃钢烟囱的快速加工技术的第3次应用效果,达到了21小时/节(2个加强筋),在第2节玻璃钢烟囱的加工过程中,已达到了13小时/节(1个加强筋),稳居国内同类项目的加工速度!

  1、快速加工技术的必要性
  有些读者可能会发问:我们有的是时间去加工所需数量的玻璃钢烟囱段,干嘛要去采用快速加工新技术?
  有这类疑问的读者,要么是南方温暖地区的、要么是对玻璃钢烟囱的标准不太了解的!
  《烟囱设计规范》(GB 50051-2013)“第九章 玻璃钢烟囱”中明确规定,玻璃钢内筒的加工和安装环境条件,必须满足如下要求:
  a. 环境温度宜为15~30℃,所有材料和设备温度应高于空气露点温度3℃;当环境温度低于+10℃时,应采取加热保温措施,并严禁用明火或蒸汽直接加热。
  b. 原材料使用时的温度不应低于环境温度。
  c. 环境相对湿度≤80%;
  各位请仔细想一想,我国各地,有多少地区的环境条件,能够在此要求下持续100~150天以上?
  很明显,如果环境条件达不到上述要求,则玻璃钢烟囱的总体质量就没有保障!
  没有质量保障,就没有工程合同!
  2、同类案例回顾
  国内目前主流玻璃钢烟囱的加工商,在内径7~7.5m、壁厚18~22mm、长度5~8m的玻璃钢烟囱段,可持续进行、可确保加工质量和操作安全的加工速度为:2.5~3.5天/节。
  笔者介绍的玻璃钢烟囱快速加工技术,在《速报:2》(第三个应用案例上的第1次全过程缠绕加工),获得了缠绕加工21小时/节、单节完整加工周期30小时/节(<1.5天/节)!

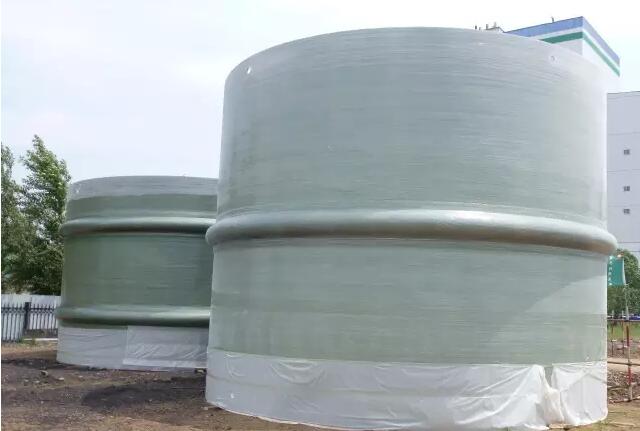

  快速加工技术第三次、第1节应用
  (2个加强筋、缠绕加工21小时、脱模前)

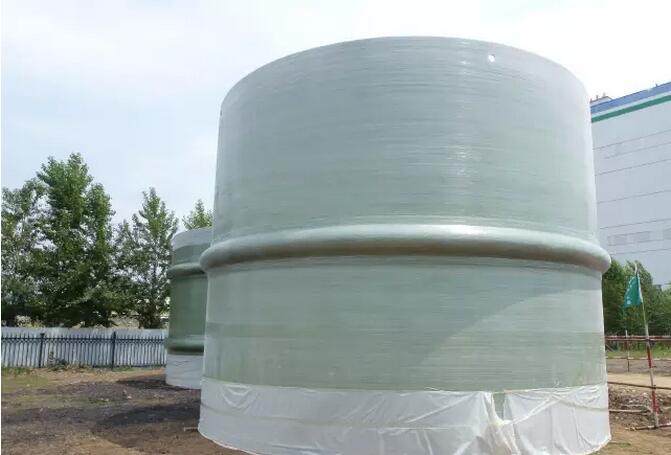

  快速加工技术第三次、第1节应用
  (2个加强筋、缠绕加工21小时、脱模后)
  3、玻璃钢烟囱的快速加工技术新进展
  在节采用本院玻璃钢烟囱快速加工技术的玻璃钢烟囱段顺利下线后,我院现场技术服务人员和承包商的项目部有关人员一起,认真分析了影响第1节玻璃钢内筒加工速度的各种因素及其改进措施,并在第2节玻璃钢内筒的加工全过程中加以贯彻执行,顺利地取得了缠绕加工时间13小时/节的新记录!
  当然,该节玻璃钢内筒只有1个半圆形加强筋,如果是2个加强筋,则是16小时/节!已提前达到了笔者在前一期速报中的预计速度!
  笔者认为,此速度应该稳居国内!至于是不是,还有待考证!

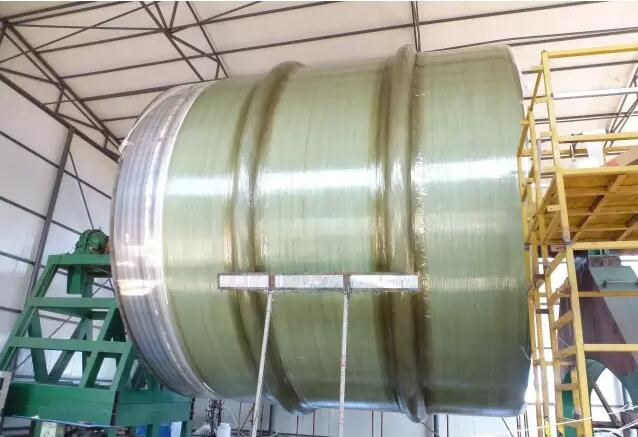

  快速加工技术第三次、第2节应用
  (前面:第2节FRP烟囱段、1个加强筋、13h;
  后面:第1节FRP烟囱段、2个加强筋、21h)
  4、玻璃钢烟囱快速加工技术的应用前景
  由于我国幅员辽阔,各地气候差异极大,为了大量推广性价比优的玻璃钢烟囱、又必须遵照相关规范的规定,那么就必须有相关技术做后盾,确保玻璃钢烟囱的加工、安装质量。
  在此技术被大家认识、了解之前,北方高寒地区(大致包括新疆、内蒙古、吉林、黑龙江)等能源富集地区,由于每年供暖周期长达半年之久,可满足玻璃钢烟囱加工、安装的环境条件非常有限,大量的客户不敢采用玻璃钢烟囱。
  例如,2012年实施的新疆某电厂玻璃钢烟囱项目,由于种种原因,拖到了冬季而不能继续加工,承包商不得不在当地入冬后终止加工,在留下看场人员和加工设备后,其余人员返回内地过冬,第二年4月下旬再次进疆,继续执行遗留的合同。大家看看,这么折腾,还能挣钱吗?项目业主会怎么看?电力设计院会怎么看?这两方对玻璃钢烟囱存在看法,就会极大地限制玻璃钢烟囱的应用市场。
  玻璃钢烟囱快速加工技术再次应用成功,可以确保一根玻璃钢烟囱(例如,2×300MW燃煤机组共用一座内径7.5m、高度210~240m、壁厚17~22mm),其加工时间只需要1~2个月,加上其他方面的准备工作、加工和安装之间的交叉和协调措施,全部工程可在4个月内执行完毕!
  这样一来,国内各地的烟囱,就都可以采用玻璃钢烟囱了。
  至于市场前景,留待各位自行推算!
