作为国产宽体双通道客机核心承载部件,C929 机翼翼盒大量采用碳纤维复合材料,是实现整机轻量化、提升燃油经济性的关键结构件。对标空客 A350、波音 787 两款全球主流复材机翼机型的成熟制造体系,业内专家梳理出 C929 翼盒量产落地必须翻越的三大制造 “硬骨头”,覆盖厂房基建、高端大型装备、数字化总装工装全链条,为国产宽体客机复材工业化生产指明攻坚方向。
一、生产模式已定,超大规模复材洁净厂房建设首当其冲

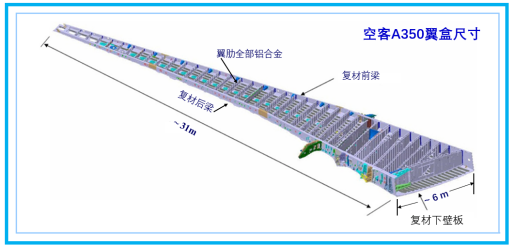

C929 机翼外形尺寸、结构布局与 A350、波音 787 高度接近,核心由复材前梁、复材后梁、上下整体复材壁板、铝合金翼肋构成翼盒主体。全球两大主流宽体机采用完全不同的生产组织模式:
空客 A350 采用多工厂分散制造模式,翼梁、壁板分欧洲多家厂区生产,铝合金翼肋外包韩国 KAI,全部半成品统一转运至英国布劳顿总装厂房集中装配,总装厂房面积约 4.6 万㎡;



波音 787、777X 则采用一体化全流程自建厂区模式,由单一主体完成复材零件成型、翼盒总装全部工序。其中三菱重工 787 机翼厂房总面积 111480㎡,配套 47000㎡专用复材洁净车间;波音 777X 自建 12.4 万㎡厂房,洁净厂房面积近 5 万㎡,装配厂房净高达到 34 米,满足巨型复材构件吊装、转运需求。
行业分析指出,C929 无法复制空客分散外协模式,只能参照波音一体化自建厂区路线,首要难题就是新建超 11 万㎡大型厂房,其中复材专用洁净车间规模接近 4.7 万㎡。航空复材洁净厂房对温湿度、空气洁净度、地面平整度、大跨度承重、高精度行车轨道都有着远超普通工业厂房的严苛标准,基建投资、施工精度、配套暖通净化系统均面临巨大考验,是项目落地第一道门槛。
二、高端复材成型设备全部自主配套,大型特种装备卡脖子风险突出
洁净厂房内部是复材翼盒成型核心产线,整套产线依赖三类超大尺寸专用高端设备,也是制造第二大难点:
巨型热压罐

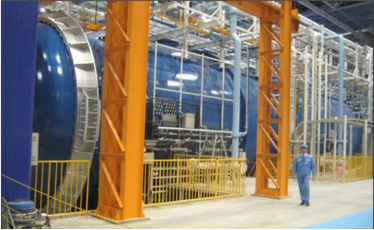

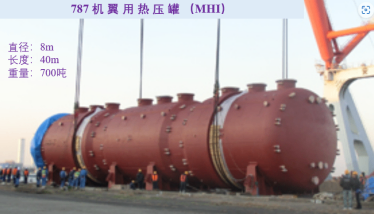

波音 787 三菱产线配备直径 8 米、长度 40 米、自重 700 吨级大型热压罐,用于 30 米级超长机翼壁板、翼梁的高温高压固化成型。此类超大型热压罐整体制造、温控均匀性、压力同步控制技术壁垒极高,是宽体复材机翼必备核心装备。

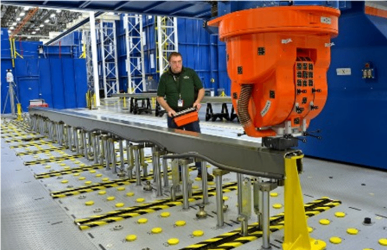

全自动铺丝设备

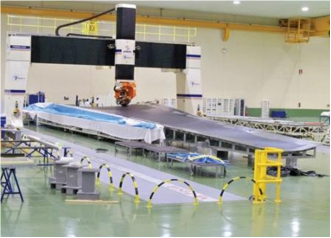

分为蒙皮铺丝、翼梁铺丝两大品类,可连续铺放 30 米级整体机翼蒙皮与主承力梁,精准控制碳纤维铺层角度、厚度,直接决定机翼结构强度与疲劳性能;



磨料水切割机床

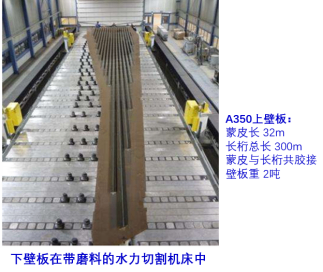

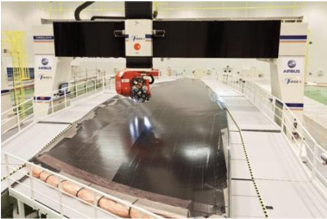

用于成型后巨型复材壁板高精度修切,保证数万毫米级构件外形尺寸公差满足民航适航标准。

三类设备均属于航空高端复材专用装备,设备单体造价高昂、国产化验证周期长,整套产线的协同调试、工艺匹配是制约量产效率的关键瓶颈。
三、巨型翼盒水平总装工装体系,自动化装配系统研发难度空前
翼盒总装工装与自动化制孔连接设备,是 C929 机翼制造第三道核心难关。

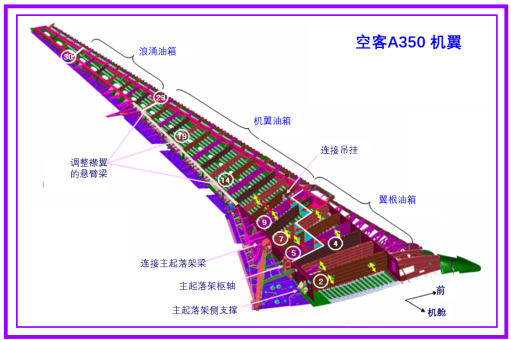

全球主流分为两种装配路线:俄罗斯 MC-21、空客 A220 采用传统垂直装配,机翼前缘朝上,完工后翻转吊装;空客 A350 创新采用水平装配工艺,依靠 AGV 自动转运机翼在各工位流转,全程无需翻转,大幅提升装配精度与作业安全性,这套系统由 Electroimpact 公司专门定制开发。

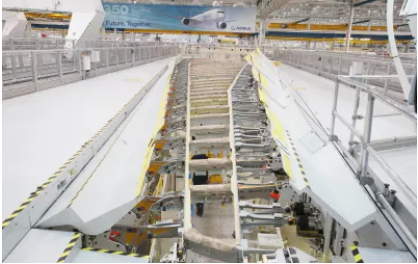

A350 水平总装型架设计存在三重技术挑战:33 米超长机翼离地作业空间、适配机翼曲面的模块化作业平台、可扩展适配多机型的柔性夹具。整套系统配备内侧长 14 米宽 6 米大型铝制平台、36 套可翻转通道踏板,集成自动钻孔、螺栓紧固一体化机器人,模块化工装投入超百万美元,兼顾操作便捷性与长期改型灵活性。
完整翼盒总装标准工序分为四大环节:

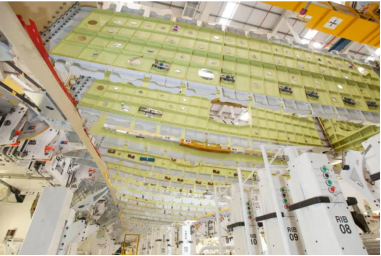

型架内完成翼梁、翼肋骨架组合定位;上壁板整体吊装对接骨架,机器人自动钻孔、安装紧固件;AGV 转运下壁板进入型架完成定位连接;整机翼盒装配完成后整体水平吊出型架。
整套柔性总装型架、自动化制孔设备、AGV 转运系统高度定制化,超长尺寸构件的定位精度、机器人协同作业、人员安全作业平台一体化设计,存在大量待突破的工艺与工装技术难题。



行业前瞻:攻克制造难关,补齐国产宽体复材产业链短板
当前全球新一代宽体客机复合材料用量普遍突破 50%,复材机翼已经成为行业标配。C929 若顺利落地自主化复材机翼产线,将补齐我国大型碳纤维主承力构件从厂房、成型设备到总装工装的完整工业化制造能力,缩小与波音、空客在宽体复材制造领域的代差。
业内表示,三大制造硬骨头并非单一设备或基建问题,而是材料、装备、工艺、工装、适航验证一体化的系统工程。未来国内航空复材产业链需协同发力,加速大型热压罐、宽幅自动铺丝机、柔性总装型架国产化研发与工程验证,为 C929 顺利研制、批量交付筑牢制造根基。
